Нужен монтаж металлоконструкций? Ну, сразу скажу: дёшево и качественно — редко вместе. Вот в чём загвоздка: расценка за тонну может прыгать с 10 до 35 тысяч, и разница — не в наценке, а в технологии. Если коротко, экономия на этапе сборки вылезет боком при эксплуатации.
Между нами, считали на складе в Лобне: монтаж ферм, обещали 3 недели, вышло 5. Заказчик нервничал, но зато каркас встал без переделок. Точка.
Установка металлоконструкций по СП — это не просто «подняли и прикрутили». Геодезия, строповка, выверка, сварка, контроль. Проверяли в Тольятти: миллиметровое отклонение — и узел не сходится. Без вариантов.
На монтаж металлоконструкций работают по нормам, но нюансы есть везде. Смотрите сами: допуски ±3 мм, а не «как получится». И это важно.

Технология монтажа: как делают правильно
Подготовка площадки — основа. Планировка, подъездные пути, фундаменты. Не больше. Считали: даже 5 см перепада создают проблемы при выверке колонн. Риски.

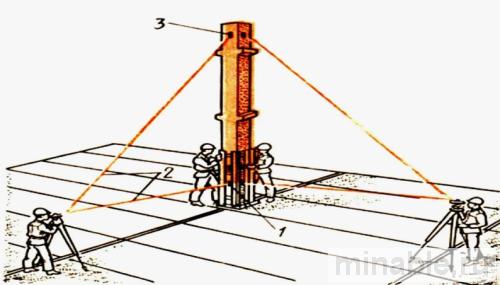

Геодезическая разбивка: теодолит, нивелир, лазер. Точность ±2 мм. Потом строповка: траверсы, канаты, захваты. Проходили в Челябинске: забыли проверить стропы — монтаж встал на полдня. Дорого.
Выверка и временное крепление. Тут без компромиссов: кондукторы, расчалки, болты. Каждый узел маркируют. Проверяли: без маркировки — брак, переделка за счёт подрядчика.

Постоянное крепление: сварка или болты. Для ответственных узлов — ультразвуковой контроль швов. Считали: без контроля срок службы падает в 2-3 раза. Экономия? Сомнительная.
Нормы СНиП и СП: где чаще «плывёт»
Проект → доставка → геодезия → монтаж → контроль → сдача. Звучит просто. На практике — нюансы.
СНиП III-18-75 и СП 16.13330.2017: допуски на монтаж ±3 мм для колонн, ±5 мм для ферм. Ошибка на этапе выверки — переделки на объекте. Стоят в 2-3 раза дороже качественного проекта. И всё.

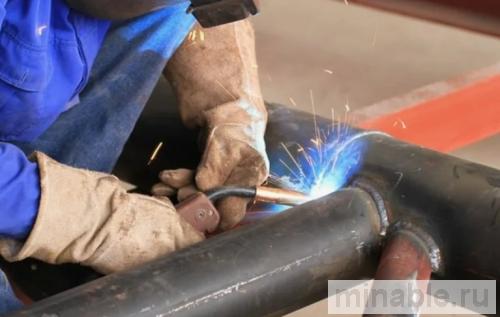

Сварка: электроды Э42, Э50А по ГОСТ 9467-75. Сварщики — с аттестацией НАКС. Каждый шов маркируют. Проверяли в Казани: без маркировки — акт не подписывают.
Антикоррозийка: восстановление покрытия в местах сварки. Толщина 80-120 мкм. Считали: без защиты срок службы падает в 3-4 раза. Без вариантов.
Расценки за тонну: считаем честно
Рынок: 10 000 – 35 000 руб./тонна. Разброс — не жадность, а сложность. Вот в чём нюанс.
Структура цены: работа 60-70%, кран 15-25%, геодезия 5-10%, контроль 5%. Если меньше партия — сроки плывут, цена растёт.

| Тип работ | Сложность | Цена, руб./т |
|---|---|---|
| Монтаж колонн и стоек | Средняя | от 10 000 |
| Установка балок и ригелей | Средняя | от 14 500 |
| Сборка ферм перекрытий | Высокая | от 21 500 |
| Монтаж связей и прогонов | Средняя | от 12 000 |
| Устройство лестниц и площадок | Высокая | от 31 000 |
| Сложные узлы, высотные работы | Повышенная | от 35 000 |
Цены плавают. Зависит от сезона, загрузки, срочности. Считали: заказ до 10 тонн — 2-3 недели, от 50 тонн — 4-6. Срочно? +20-30% к цене. Так-то да.
- ✅ Простые работы (колонны, балки) — 10-15 тыс./т
- ✅ Средние (фермы, каркасы) — 15-25 тыс./т
- ✅ Сложные (высотные, уникальные) — от 25 тыс./т
- ❌ Срочность — +20-30%
- ❌ Работа зимой — +10-15% (обогрев, спецодежда)
Где заказать: на что смотреть в первую очередь
Цена — не главное. Смотрите: опыт от 5 лет, своя геодезическая служба, аттестованные сварщики, парк кранов. Проверяли: подрядчик с ресурсами — меньше срывов.
Сомневаетесь? Запросите портфолио, акты скрытых работ, протоколы контроля. Не прислали? Риски. И это важно.
Работа с проектом: одни бригады — только монтаж по готовым КМ, другие — полный цикл (геодезия + монтаж + контроль). Второй вариант дороже на 10-15%, но снимает головную боль. Считали: экономия на проекте вылезает переделками.
Ловушка для экономных: «дешёво» часто без геодезии, контроля, восстановления покрытия. Итог: +25-30% к смете. Без вариантов.
- Опыт работы от 5 лет
- Своя геодезическая служба
- Сварщики с аттестацией НАКС
- Парк крановой техники
- Гарантия на работы 2-5 лет
- Портфолио сданных объектов
Ошибки, которые стоят денег
❌ Ошибка 1: Экономия на геодезии. Неточная разбивка — отклонение при монтаже. Переделки — в 2-3 раза дороже качественного проекта. Точка.
❌ Ошибка 2: Выбор по цене. Дешёвые бригады — скрытые дефекты: непровары, геометрия «плывёт», слабое крепление. Проверяли в Екатеринбурге: переделка стоила дороже изначальной экономии.
❌ Ошибка 3: Нет входного контроля. Принимайте работы с проверкой: допуски по СП, качество швов, маркировка. Нет? Не подписывайте акт.
❌ Ошибка 4: Игнорирование погодных условий. Монтаж при ветре >15 м/с, дожде, морозе ниже -20°C — нарушение СП. Нарушили — гарантия «слетает». И всё.
Советы «бывалых»
Планируете монтаж? Начните с детального ППР: схема строповки, последовательность, допуски, контроль. Чем полнее — тем меньше сюрпризов. Считали: грамотный ППР экономит 10-15% бюджета.
Запросите 3-4 предложения. Сравнивайте: цена, сроки, оплата, гарантии. Адекватная расценка — от 14 500 руб./т за среднюю сложность. Дешевле? Спросите, за счёт чего.
Посетите текущий объект подрядчика. Оцените: организация, техника, персонал. Бригада с современным парком — меньше проблем. Проверяли: разница в качестве — заметна.
Контролируйте этапы. Требуйте фото, протоколы, акты. Не стесняйтесь. Это ваш бюджет. Так-то да.
Срок монтажа металлоконструкций?
2-5 недель — стандарт в зависимости от объёма. Срочно — 1-2 недели, но +20-30% к цене. Считали: спешка = риски.
Нужна ли геодезия при монтаже?
Обязательна для всех ответственных конструкций. Экономия = отклонение при сборке. Без вариантов.
Можно ли заказать монтаж по своим чертежам?
Да. Экономия 5-10%, но ошибки в документации — ваши риски. Проверяли: переделки дороже проекта.
Какая гарантия на монтаж?
2-5 лет — стандарт. Уточняйте в договоре. И это важно.
Итог. Монтаж металлоконструкций — детали решают. Не гонитесь за низкой ценой, выбирайте с портфолио и гарантиями. Запросите расчёт у 2-3 подрядчиков, сравните, выберите оптимальное. Ну, как-то так.
Информация справочная. Цены, СП — уточняйте у подрядчиков. Нормы меняются, следите за обновлениями.
