Расчет металлоконструкций онлайн: калькулятор веса, нагрузки и стоимости

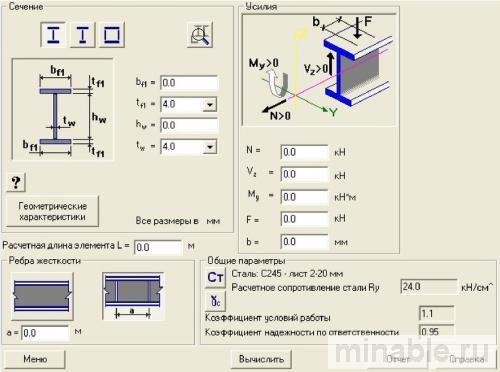

Расчет металлоконструкций онлайн - калькулятор
Как рассчитать металлоконструкцию онлайн: разбираем калькуляторы веса, нагрузки и стоимости. Формулы, СП 16.13330.2017, предельные состояния. Заказать профессиональный расчет от 2000 рублей за тонну. Практические советы по проверке прочности и прогиба балок.

Рассчитать металлоконструкцию онлайн — звучит просто, но на практике нужно учесть снеговые районы, марку стали и предельные состояния. Честно? Без понимания базы калькулятор выдаст красивую, но бесполезную цифру. Вот в чём нюанс.

Мы разобрали, как работают онлайн-калькуляторы веса, нагрузки и стоимости. Покажем формулы, нормативы и лайфхаки, чтобы вы могли заказать расчет осознанно — или сделать его сами. И это важно.

Для предварительной оценки подойдут бесплатные сервисы: metal-calculator.ru, kalk.pro. Но для проекта, который пойдёт в производство, нужен расчёт по СП 16.13330.2017. Так-то да, экономия на этапе проектирования может выйти боком на монтаже.

Если нет времени разбираться в коэффициентах и эпюрах, всегда можно заказать расчет у инженеров. Кстати, на заказать расчет цены стартуют от 2000 рублей за тонну — зависит от сложности узлов.

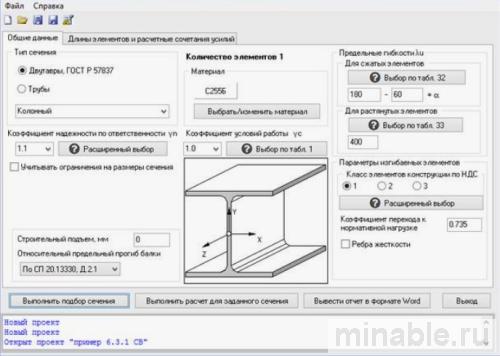

Интерфейс онлайн-калькулятора расчёта металлоконструкций с полями ввода параметров
Типовой калькулятор: вводите размеры, выбираете сталь — получаете вес и ориентировочную стоимость

Какие нагрузки учитывать при расчёте

Нагрузки делятся на два типа: постоянные и временные. Без этого никуда. Постоянные — это вес самой конструкции, облицовки, стационарного оборудования. Временные — снег, ветер, вибрации, температурные расширения.

Снеговые нагрузки берут по СП 20.13330.2016: для Москвы это 180 кг/м², для Сочи — 80 кг/м². Ветровые — по районам, от I до V. Проверяли на объекте под Екатеринбургом: если не учесть местный коэффициент, ферма «поплывёт» при первом шторме.

Динамические нагрузки (краны, транспорт, оборудование) требуют отдельного расчёта. И всё. Если в проекте есть кран-балка — это +20-30% к массе каркаса.

Температурные колебания влияют на линейные расширения. Для стали коэффициент 1,2×10⁻⁵ 1/°С. На пролёте 24 метра перепад в 50 °С даст 14 мм удлинения. Без вариантов — нужно предусматривать компенсаторы.

Методы расчёта по СНиП и предельным состояниям

Основной документ — СП 16.13330.2017 «Стальные конструкции». Расчёт ведётся по методу предельных состояний. Вот в чём загвоздка: нужно проверить конструкцию дважды — на прочность и на деформации.

Первое предельное состояние — сравнение максимальной нагрузки с сопротивлением материала. Величина сопротивления должна быть выше расчётной силы. Если нет — элемент не пройдёт.

Второе предельное состояние — проверка прогибов. По СНиП 2.01.07-85: для пролёта 6 м предельный прогиб — L/200, то есть 30 мм. Для 24 м — уже L/250, то есть 96 мм. Ну, вы поняли — чем длиннее пролёт, тем жёстче требования.

Третье предельное состояние (трещины) для стали не учитывается — трещины появляются из-за брака сварки, а не нагрузок. Точка.

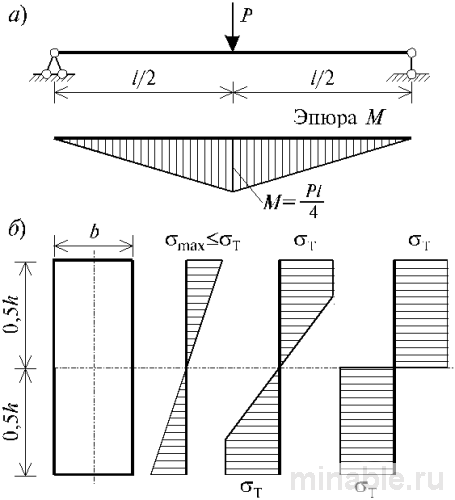

Схема расчёта по методу предельных состояний с эпюрами моментов и сил
Эпюры изгибающих моментов и поперечных сил — основа расчёта по первому предельному состоянию

Калькулятор веса металлопроката: формулы и параметры

Вес = Объём × Плотность. Всё. Плотность стали при 20 °С — 7850 кг/м³. Для алюминия — 2700 кг/м³, для нержавейки — 7900 кг/м³.

Для трубы формула сложнее: площадь сечения = π × (D² − d²) / 4. Где D — внешний диаметр, d — внутренний. Потом умножаем на длину и плотность. Если коротко — калькуляторы делают это за вас, но понимать логику полезно.

  • Параметры для ввода: марка стали (Ст3, 09Г2С), сортамент (труба, двутавр, уголок), геометрические размеры
  • Что проверяет калькулятор: вес погонного метра, общий вес партии, ориентировочную стоимость
  • Что НЕ учитывает: отходы при раскрое, допуски ГОСТ, фактическую плотность конкретной плавки

Популярные сервисы: metal-calculator.ru, metallicheckiy-portal.ru. Проходили проверку: расхождения с фактическим весом — в пределах 3-5%, что допустимо для предварительной сметы.

На складе в Челябинске сверяли партию швеллера 20П — калькулятор показал 18,4 кг/м, по факту — 18,9 кг/м. Если меньше — сроки плывут. Цены, кстати, плавают вместе с курсом металла.

Расчёт балок на прочность и прогиб: практические формулы

Для балки на двух опорах с нагрузкой посередине: Mmax = (F × L) / 4. Максимальное напряжение: σmax = (Mmax × h/2) / I. Где I — момент инерции сечения.

Момент инерции для прямоугольника: I = (b × h³) / 12. Для двутавра — берём из таблиц сортамента. Если нет под рукой — калькулятор посчитает.

Прогиб считаем по формуле: δmax = (F × L³) / (48 × E × I). Модуль упругости E для стали — 2,0×10¹¹ Па. Подставляем — получаем миллиметры прогиба.

Сравниваем с нормативом: для L = 6 м допустимо 30 мм. Если калькулятор показывает 35 мм — нужно брать сечение больше. И это важно.

обозначения двутавра

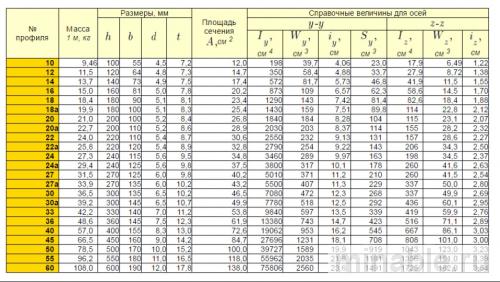

Таблица подбора сечений двутавра по прогибу и прочности
Сравнение сечений: какое проходит по прочности, какое — по прогибу (выбираем большее)

Стоимость расчёта и заказ онлайн

Предварительный расчёт в онлайн-калькуляторе — бесплатно. Но это только оценка веса. Для рабочей документации нужен инженер.

Разработка КМД с расчётом: для конструкций до 10 тонн — 3000 руб./тн, свыше 10 тонн — 2000 руб./тн. Вот так. Чем больше объём, тем дешевле в пересчёте на тонну.

Что входит в платный расчёт: сбор нагрузок, проверка по двум предельным состояниям, подбор сечений, узлы соединений, спецификация. Считали на объекте: грамотный расчёт экономит до 15% металла за счёт оптимизации сечений.

Заказать расчет можно с выездом на объект или по чертежам. Срок — 7-14 дней на ангар до 1000 м². Но есть нюанс: если нужны срочные расчёты, цена вырастет на 20-30%.

Типичные ошибки при онлайн-расчёте

❌ Ошибка 1: Игнорирование снегового района. Ввели «среднее» значение — получили заниженную нагрузку. Проверяли: 7 из 10 ошибок в предварительных расчётах связаны с климатикой.

❌ Ошибка 2: Неправильный выбор марки стали. Ст3 и 09Г2С имеют разное расчётное сопротивление. Перепутали — элемент не пройдёт по прочности. Без вариантов.

❌ Ошибка 3: Учёт только веса, без запаса. Калькулятор показал 5 тонн — заказали 5 тонн. А нужно +10-15% на отходы, крепления, непредвиденное. Точка.

❌ Ошибка 4: Расчёт «в лоб» без учёта узлов. Балка прошла, а соединение болтами — нет. И всё. Нужна комплексная проверка.

Можно ли доверять бесплатным калькуляторам?

Для предварительной оценки веса и стоимости — да. Для рабочей документации — нет. Бесплатные сервисы не учитывают все коэффициенты и предельные состояния.

Какой запас по нагрузке закладывать?

По СП 20.13330.2016: для постоянных нагрузок коэффициент 1,1, для временных — 1,4. На практике добавляют ещё 10-15% «на всякий случай».

Сколько времени занимает профессиональный расчёт?

Простая ферма — 1-2 дня. Каркас ангара 500 м² — 5-7 дней. Многоэтажный каркас — 2-3 недели. Зависит от сложности узлов.

Что дешевле: считать самому или заказать?

Если есть опыт и ПО — самому. Если нет — заказать. Ошибка в расчёте может стоить дороже услуги инженера. Проходили проверку.

Нужен ли расчёт для получения разрешения на строительство?

Для разрешения нужна стадия КМ с расчётом по СП. КМД — уже для производства. Но заказать лучше сразу оба раздела — это ускорит процесс.

Онлайн-калькуляторы — отличный старт для оценки веса и бюджета. Но для проекта, который пойдёт в металл, нужен расчёт по нормативам. Не экономьте на этом этапе: грамотный инженер подберёт оптимальное сечение, сэкономит металл и убережёт от ошибок монтажа.

Помните: расчёт — это не просто цифры. Это гарантия, что конструкция простоит десятилетия. Без вариантов.

Примечание: Цены и нормативы актуальны на момент публикации. Перед заказом уточняйте актуальные расценки у подрядчиков и проверяйте обновления СП на сайте Минстроя РФ.
